天美平台金光东隧道工程沉管施工水下检测监测服务项目有序推进
发布时间:2020年04月14日   点击数:704


工程地理位置和范围👩:金光东隧道工程位于番禺区新造镇和小谷围街范围内5️⃣,南起于兴业大道,向北依次穿过规划南大干线、广医南路、滨江路后🥸,下穿珠江新造水道,止于大学城外环东路和西路🖕🏿,左线隧道总长2430米🦡🧘🏿‍♀️,右线隧道总长2710米💝,其中🕵🏿‍♂️🐄:沉管隧道长460m🧳👍🏿,大学城北岸左线明挖隧道长365m,右线明挖隧道长645m,新造南岸明挖隧道长1155m,矿山法暗挖隧道长450m。道路等级为城市主干路,隧道设计荷载城-A级,主隧道为双向四车道,设计速度50km/h,匝道为两车道,设计速度为30km/h,沥青混凝土路面。

水下沉管段设计概况:水下沉管隧道长460m,里程桩号为K1+990K2+450,管节共分6节,每节长75~77m🕺🏻,按E6🚣🏿‍♂️、E5-2E1E2E3E4+E5-1顺序依次在水下基槽内沉放、对接安装,管节合拢在E5-2E4+E5-1之间采用2.5米宽水下最终接头🛷。结构外形尺寸8.55m高×22.1m宽(顶底板厚1.1m🧐,侧墙厚0.9m),管节单节重约1.4万吨,沉放入河床底以下11(管节结构高8.55m,管顶覆盖层厚不少于2.5m)⏮。

金光东隧道E6管节原计划于20201月中旬进行对接安装🤠,但由于E6隧址附近回淤严重,工期一延再延。春节过后🦸🏻‍♂️,施工方于2月底复工🙋🏼‍♀️,开展基槽清淤与沉放准备工作🔱。天美平台检测天美平台先期派员于39日抵达广州🤟🏿,与当地社区防疫部门对接,做好进场准备及防疫工作👨‍💼。311日按天美平台规定进行复工申请和防疫物资准备🏝,于13日抵达现场开展工作🔵,并于15日组织班前会议与技术、安全交底🧜🏽‍♀️。

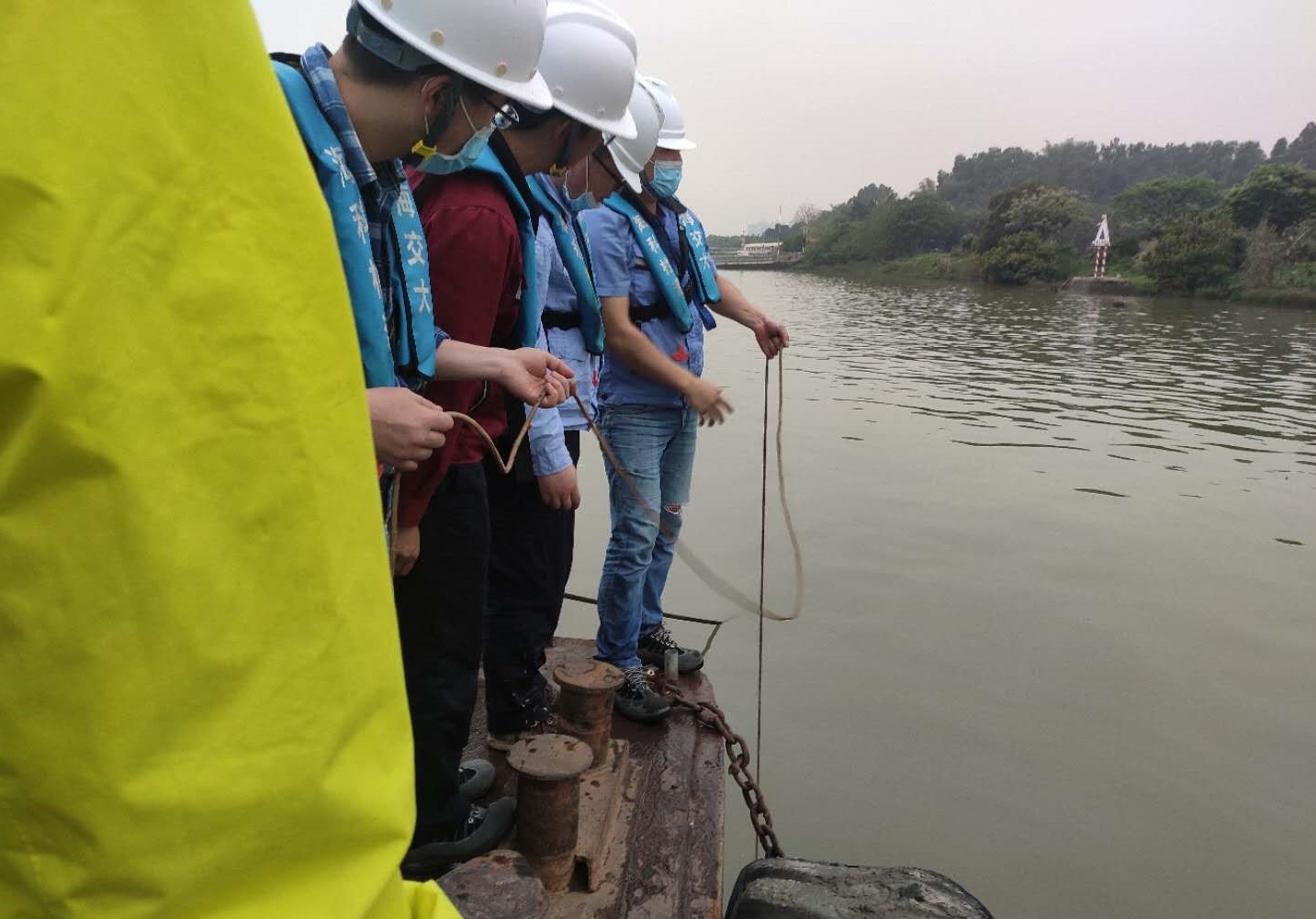

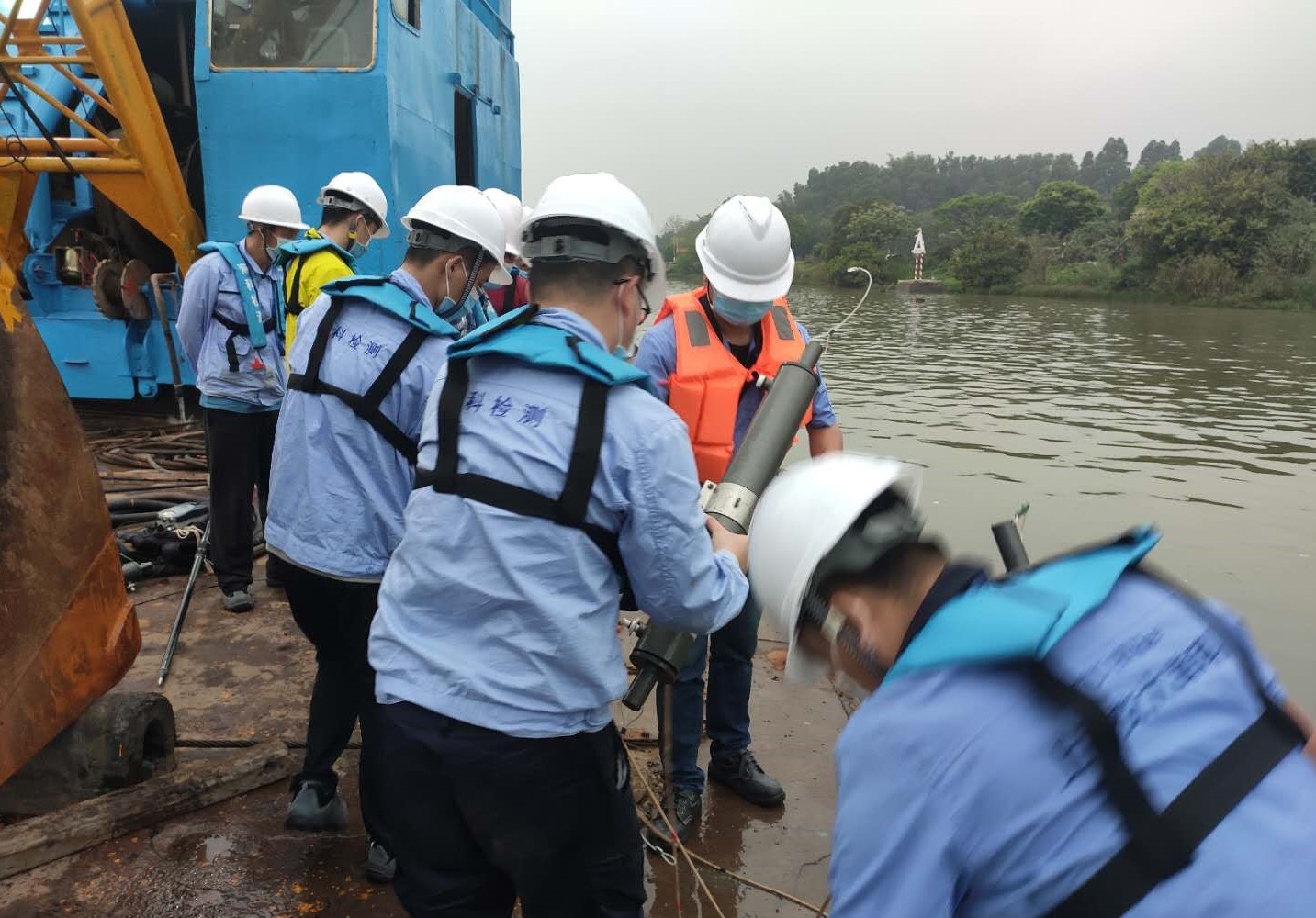

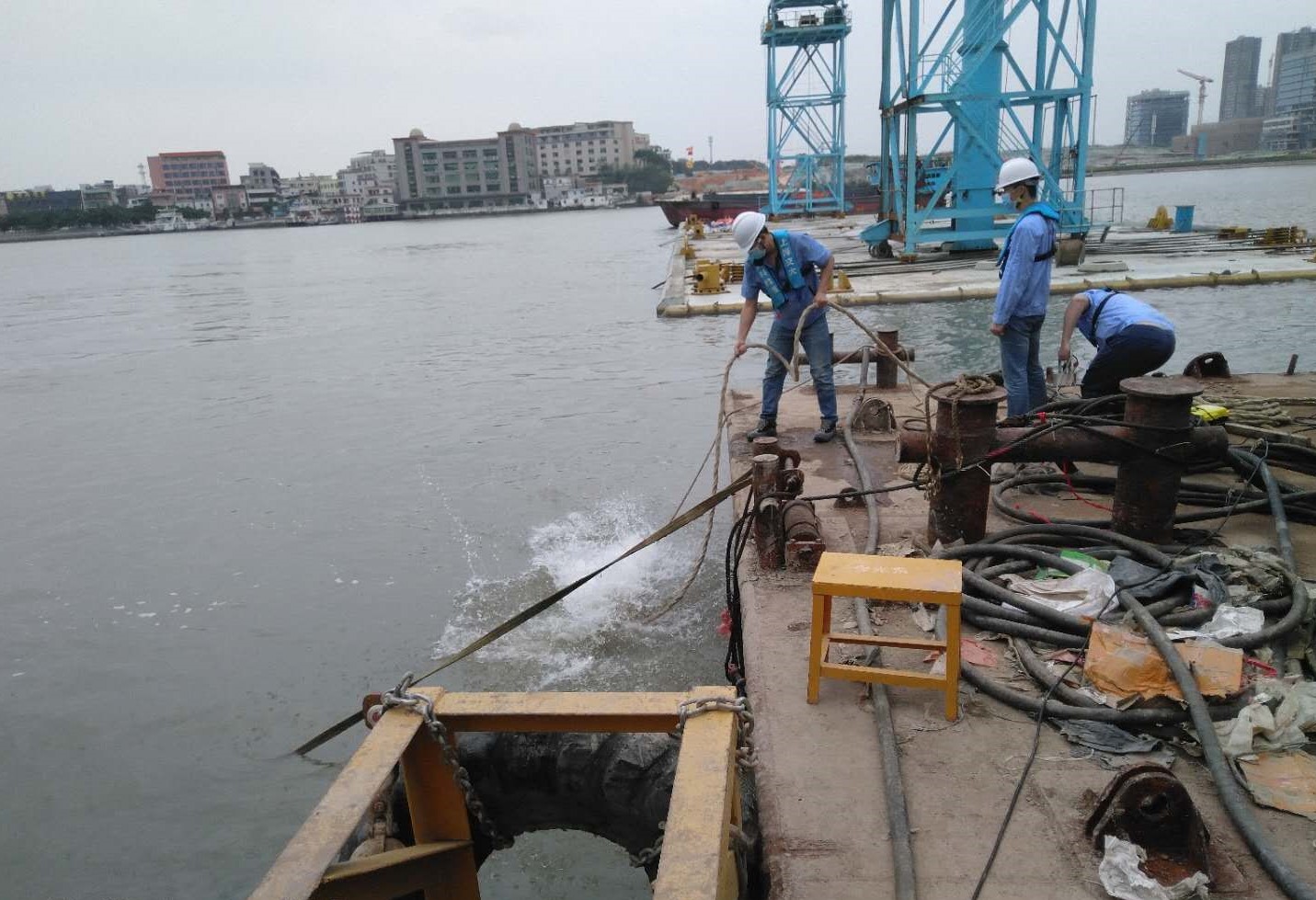

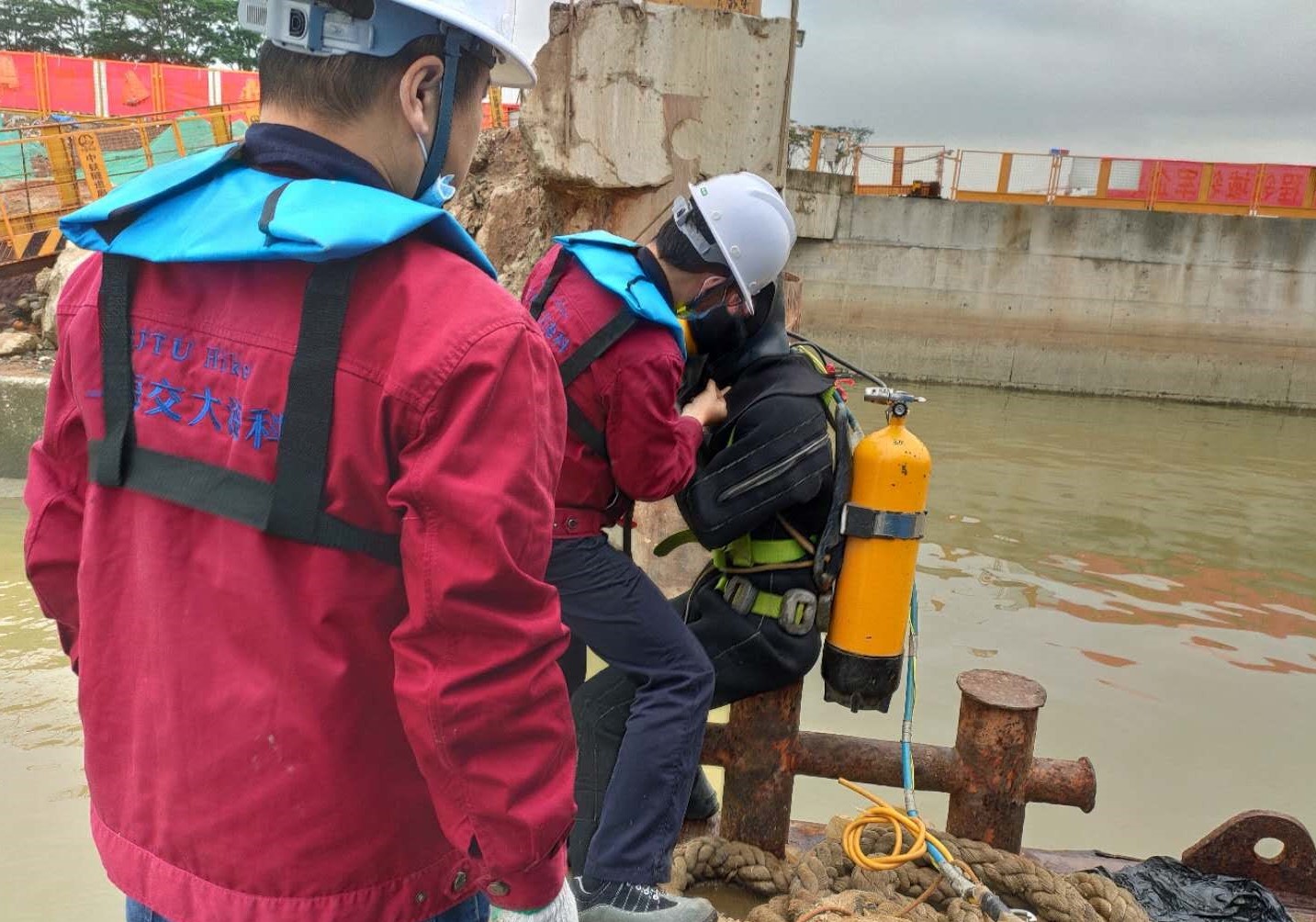

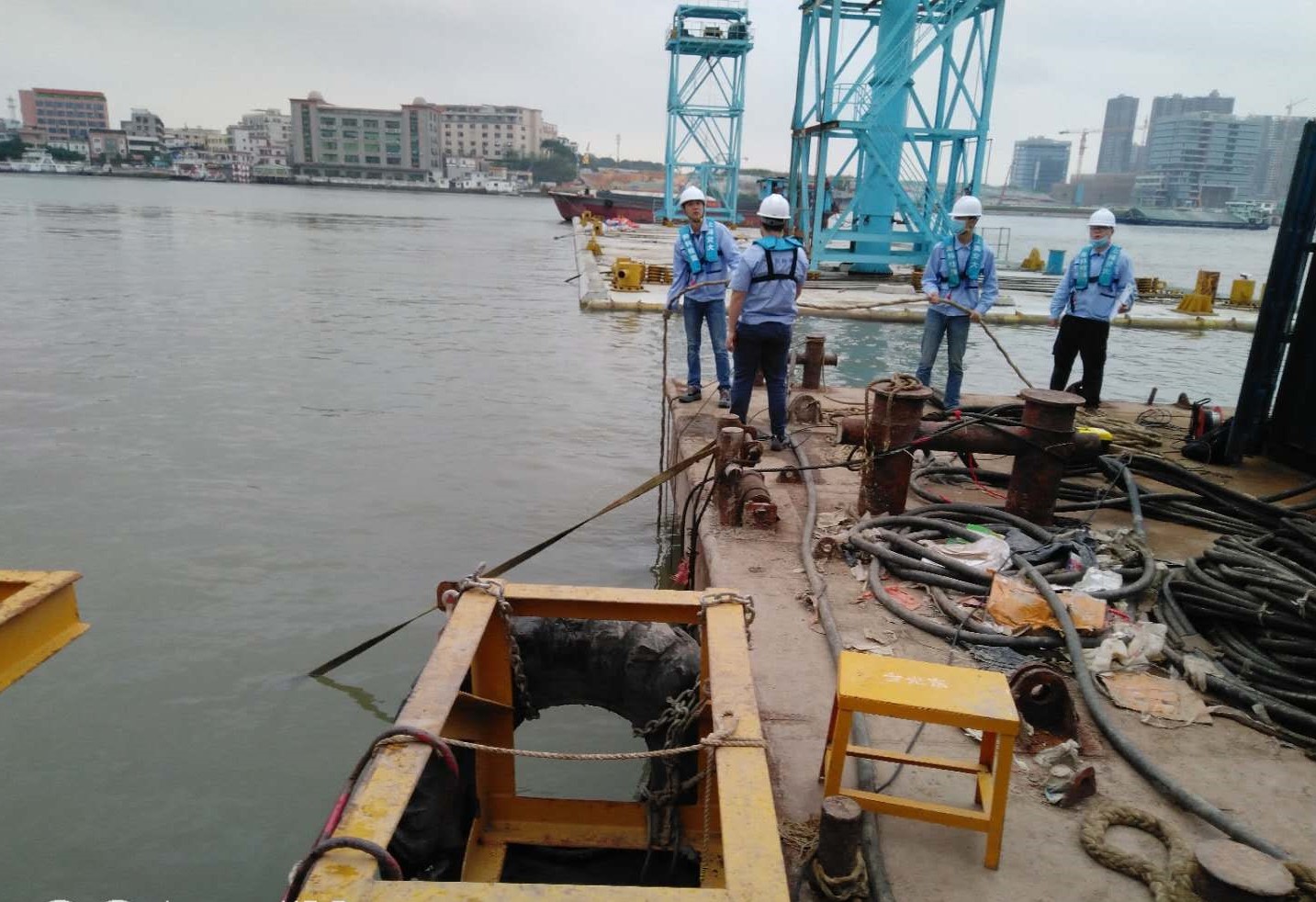

沉管隧道工程水下检测是天美平台检测天美平台传统优势项目,项目组在抵达现场后🤺,针对现场大范围回淤🙍🏿‍♂️、回淤速度快等问题多次与参建各方讨论解决方案,完成了临时支撑垫块探摸与倾斜检测😈、端头钢管桩与地连墙水下探摸检测等项目,在我天美平台建议下🐢,业主在合同外增加了水重度检测👽、基槽淤泥检测等项目🐥,为全面掌握基槽回淤情况提供了准确、直观的数据支持。

金光东隧道工程首节万吨沉管E6202043日成功对接安装。44日🙅🏻‍♂️,天美平台检测天美平台即派员进入管内,为E6基础灌砂充盈度冲击映像法无损检测进行准备,并调查槽底淤泥淤积情况。天美平台将继续在E6基础灌砂过程中提供灌砂充盈度无损监测服务,预计于418日前后完成E6管节灌砂监测工作👦🏿👩🏿‍🎓。



天美平台专业提供🎤:天美平台等服务,提供最新官网平台、地址、注册、登陆、登录、入口、全站、网站、网页、网址、娱乐、手机版、app、下载、欧洲杯、欧冠、nba、世界杯、英超等,界面美观优质完美,安全稳定,服务一流,天美平台欢迎您。 天美平台官网xml地图
天美平台 天美平台 天美平台 天美平台 天美平台 天美平台 天美平台 天美平台 天美平台 天美平台
