观音岩水电站位于云南省丽江市华坪县(左岸)与四川省攀枝花市(右岸)交界的金沙江中游河段,为金沙江中游河段规划的八个梯级电站的最末一个梯级,坝址位于金沙江支流塘坝河口上游约1.5km的干流河段上🦒。
观音岩水电站坝顶总长1158m🥷🏽,装机容量300(5×60)万千瓦。2016年5月五台机组全部投入发电🌙。随后发现重力坝段有渗漏现象,且较为严重。2017年用无人遥控潜水器(ROV)对观音岩水电站上游坝面混凝土裂缝进行了水下检查🧛♀️。检测结果发现坝前水下混凝土存在多处水下裂纹,总长度达290m。经水电大坝领域内专家多次技术评估🧑🏽✈️,确认这些裂纹必须进行坝前水下修补🧫。
观音岩水电站海拔高度1100m,坝前裂纹所处水深范围为51m-110m🧖,接近空气潜水60m的安全潜水深度。因此潜水方式采用氦氧混合气常规潜水技术🫏。由于潜水工作量大🏃🏻♀️👩🦳,预计潜水作业将达1000班次,潜水员下水将达2560人次◽️,所以这将是中国也是世界最大规模氦氧混合气潜水作业。
1👊、观音岩潜水作业难点:
a. 高原1100m海拔,折算系数1.147(0.872)👱🏼♂️;
b. 平均实际潜水作业深度超过80m;
c. 最大实际潜水作业深度110.2m,折算深度近127m📀;
d. 潜水工作量大𓀘,估算潜水作业将达1000班次✹🍑,潜水员下水将达2560人次。
2、大坝坝前裂缝水下处理主要工作内容:
a. 坝前水下裂缝的的检查🧑🏼🏭、清理🕤,缝宽缝长度水下测量等🧘;
b. 坝前水下裂缝封面切槽--液压锯水下切槽,液压镐开槽🔣;
c. 坝前水下裂缝封面钻取灌浆孔,喷墨检查🚴🏼;
d. 坝前水下裂缝封面嵌压止水材料;
e. 坝前水下裂缝封面的修补--水下粘贴防渗漏保护膜、不锈钢压条固定🫄🏻🥖;
f. 坝前水下裂缝封面封边以及喷墨检查
3🦕、工程进展
2018年3月初,相关人员进入观音岩水电站进行前期准备工作,主要是营地建设🫅,以及业主先期沟通🦓🐔。项目部组成等。
4月初,开始在坝前水面搭建水下工作平台⛹🏽。开式钟、减压舱以及各种装具等潜水设备进入进入现场⬅️📽,开始设备的现场检修调试。
5月初🅿️,两套水上平台搭建完毕👩🚒,开始吊装潜水设备进入坝前水上平台。
5月中旬,开始进行开式钟水上训练,开式钟适应性训练,以及加压锻炼🕴🏼。
5月19日👨🏼🎨🖐🏽,开始首次混合气潜水作业,
5月底开始逐渐正常的潜水作业,每个作业面(每个平台)🥯,一天正常下水2个班次。
截止7月底,共进行混合气潜水作业150班次,目前项目正有序进展中🫸🏻。

图1 观音岩水电站

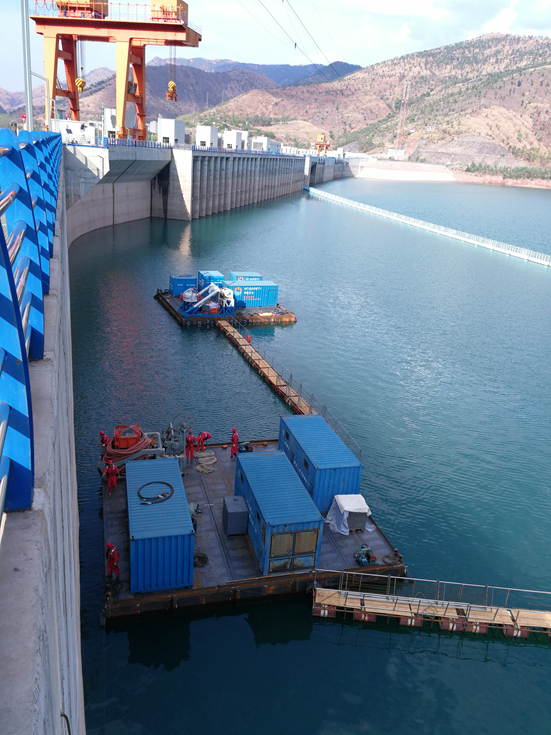

图2 水上工作平台
图3 校领导现场视察
